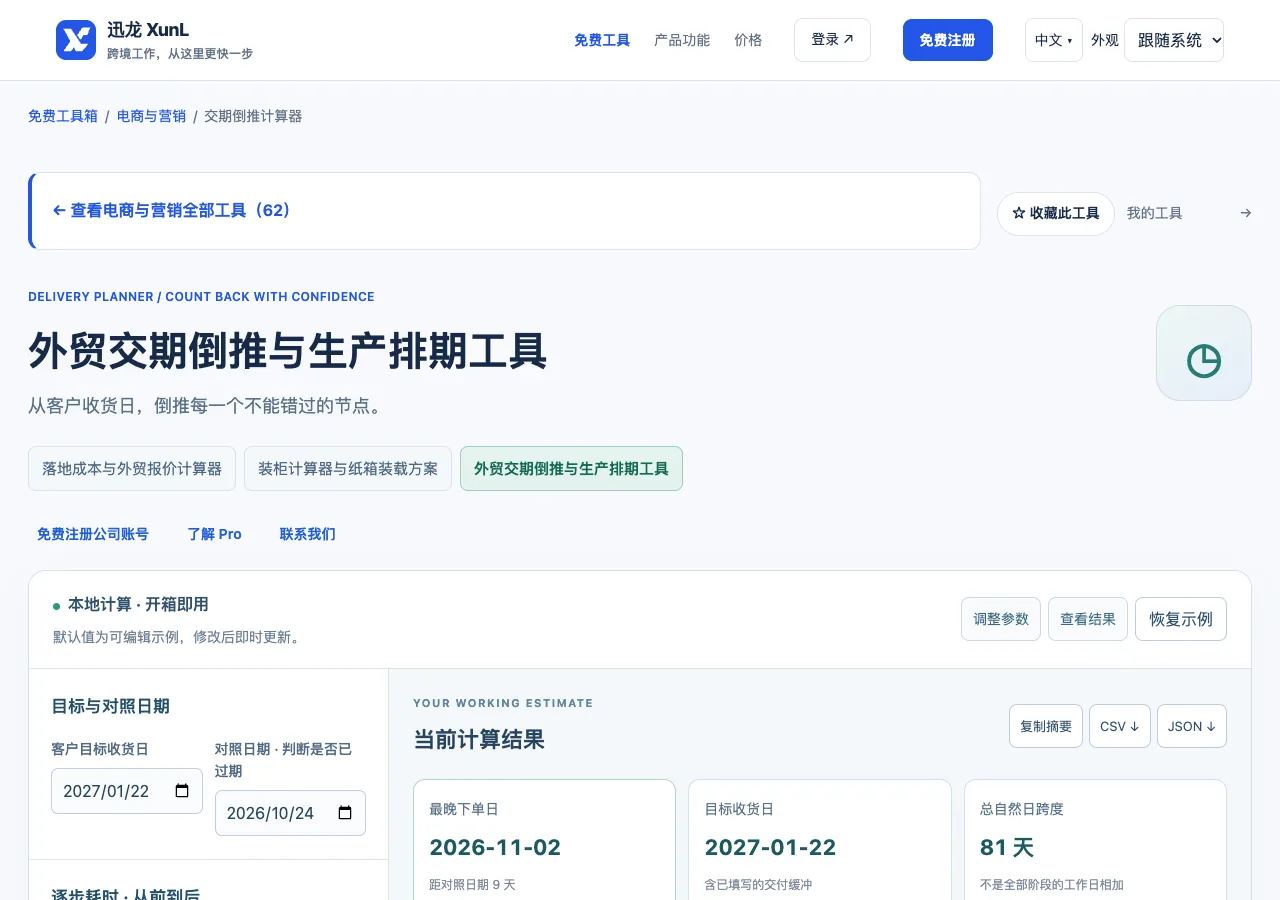

客户要求月底收到货,生产周期只有一周,为什么仍可能来不及?因为从下单到收货还经过备料、验货、截港等待、运输、清关和派送。XunL 交期倒推计算器从目标收货日逆向安排各阶段,显示最晚下单起点与延期提示。它按你填写的耗时和日历工作,不查询实时船期,也不替你保证每个阶段一定如期完成。

先列完整链条,再决定哪段用工作日
页面包含备料、生产、QA、截港等待、国际运输、清关、末端派送与交付缓冲。各段都要核对是否真实发生,暂不需要的阶段可以按实际设0,不要随意省略已知等待。生产可能按工作日,海运可能按自然日,具体取决于合同和实际流程,不能统一写“天”就结束。
周工作日与节假日由你填写。工具不会自动知道工厂调休、目的国假期、港口安排或客户停工日。跨国流程如果使用同一日历,应特别留意它是否足以表达不同阶段实际情况;不适配的部分应另作核对。周六是否工作,也应按本次生产与服务安排确认。
用一个十七天的教学流程检查方向
假设目标收货日为2026年12月20日,仅设生产5个自然日、QA2个自然日、运输10个自然日,其他阶段为0。总计17天,人工反推起点为12月3日:先从20日减运输到10日,再减QA到8日,再减生产到3日。这只是日期演算,不说明现实运输只需要这些阶段或十天可达。
- 选择目标收货日和用于判断是否过期的对照日期。
- 按上述小样输入三项自然日,其余阶段设0,核对最晚起点12月3日。
- 替换为实际各段耗时,分别选择工作日或自然日。
- 填写周工作安排和已确认假日,检查每段起止与最终最晚下单日。
工作日与自然日的区别可以再用简单日期理解:若周末不工作、无假期,从2026年11月9日周一往前数5个工作日,会到11月2日;若减5个自然日,则到11月4日。实际工具对工作日阶段末端落在非工作日还会向前对齐,因此必须看阶段明细,而不只把天数手工相加。
缓冲、截止时刻与延期提示各自有边界
缓冲应来自可解释的风险考虑,而不是为了让图表好看随意填。截港、截单或验货可能还有具体小时和时区,日期级倒排不能表达全部时刻要求。应在关键节点另附实际承运商或服务商确认,尤其当一天差异就会错过班次时。
最晚起点早于对照日期,说明按当前假设计划已经落后,并不代表工具自动替你找到加急路径。可以比较改变某一阶段耗时后的结果,但缩短生产、清关或运输必须有实际能力支持。不能把模型里改成更少天数当成已经获得加急承诺。
这是一条按阶段串联的倒排路径,现实可能存在并行准备、返工、等待付款或文件补齐。需要时应将这些条件另行管理,不把最晚下单日当成唯一约束。下单、图纸确认和收定金若不是同一天,也应明确哪个事件触发生产起算。
每次取得新船期、假期或耗时信息后,保存旧版本并更新计划。日期变化可能影响后续阶段,工具不会自动从物流或项目系统同步。最终对客交期应由有权限的人员根据实际条件确认,不能直接把教学或未经核实的模型截图转成履约保证。
交期倒推的常见问题
把所有阶段都设成自然日,会不会更简单?
更容易算,但可能不符合实际。周末停工的生产与按自然日运行的运输,应该按各自条件处理。简单并不是正确的充分条件,先确认真实流程,再使用对应选项。
结果显示还来得及,就可以向客户承诺吗?
不能仅凭这一项。它说明输入条件下的日期关系,还需要实际产能、资料、付款、船期与服务条件支持。核对关键节点后,由负责人员按授权确认,不将计划可行等同于结果保证。
